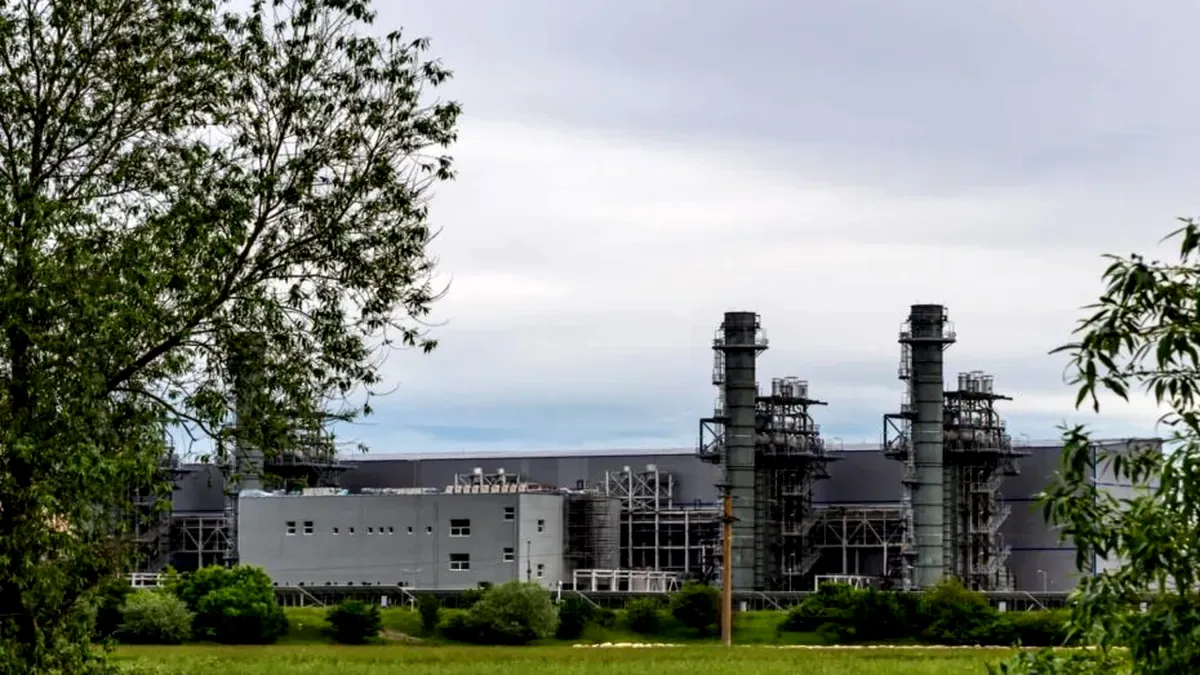

Centrala de la Iernut, un proiect fără sfârșit: Constructorul spaniol riscă să intre în insolvență
:format(webp):quality(80)/https://www.puterea.ro/wp-content/uploads/2025/03/364626315_779957314132778_962990952235599186_n-1024x523-1.webp)
Finalizarea și punerea în funcțiune a noii centrale pe gaze de 430 MW de la Iernut, proiect al companiei de stat Romgaz, sunt din nou amenințate de incertitudine, în contextul dificultăților financiare ale constructorului spaniol Duro Felguera.
Compania, care mai are de executat aproximativ 3% din totalul lucrărilor, riscă să intre în insolvență în mai puțin de o săptămână, dacă nu ajunge la un acord cu statul spaniol pentru restructurarea datoriilor, scrie Profit.ro.
Centrala de la Iernut a fost inițial contractată în 2016, cu termen de finalizare în 2020, însă proiectul a fost marcat de întârzieri semnificative. În 2021, Romgaz a reziliat contractul cu Duro Felguera, pe fondul problemelor financiare ale constructorului și a blocajelor determinate de pandemia COVID-19. Ulterior, s-a ajuns la o nouă înțelegere, cu costuri suplimentare pentru partea română și un termen de punere în funcțiune stabilit pentru iunie 2025.
Problemele financiare ale Duro Felguera sunt de lungă durată. În martie 2021, compania a beneficiat de un ajutor de stat de 120 milioane de euro din partea autorităților spaniole, constând în credite preferențiale și un aport de capital. În prezent, negociază cu guvernul de la Madrid conversia acestor datorii în acțiuni, însă termenul-limită pentru un acord este 11 martie. În lipsa unei soluții, constructorul ar putea intra în insolvență, ceea ce ar putea afecta și mai mult finalizarea centralei de la Iernut.
Situația este complicată și de poziția antreprenorului mexican José Miguel Bejos, devenit anul trecut acționar majoritar al Duro Felguera printr-o injecție de capital de 90 milioane de euro. Bejos a anunțat recent că nu va mai aloca fonduri suplimentare pentru salvarea companiei. Totuși, investitorii rămân optimiști, iar acțiunile Duro Felguera au înregistrat o creștere de 12% pe bursă, pe fondul speranțelor că negocierile cu statul spaniol vor avea succes.
Ministrul Energiei, Sebastian Burduja, a declarat că va efectua o vizită la șantierul de la Iernut în acest weekend, pentru a evalua situația.
O istorie marcată de controverse
Centrala de la Iernut a avut un parcurs tumultuos de la începuturile sale, cu lucrări începute în urmă cu opt ani și un termen inițial de finalizare stabilit pentru 2020. Proiectul a fost realizat printr-un contract cu asocierea controversată formată din compania spaniolă Duro Felguera și cea românească Romelectro, în valoare de 268 milioane de euro plus TVA. În 2021, Romgaz a reziliat contractul din cauza „încălcării constante a obligațiilor contractuale” de către asociere, care nu a reușit să finalizeze lucrările în termenul stabilit.
După reziliere, Romgaz a semnat un nou contract cu aceeași companie spaniolă, invocând că lucrările sunt gata în proporție de 90% și alegerea unui alt constructor ar fi generat întârzieri suplimentare. Ministrul energiei, Sebastian Burduja, a declarat în iulie că există „șanse” ca centrala să fie pusă în funcțiune în luna decembrie a acestui an.
De ce nu se mai termină ”centrala care nu se mai termină”?
- Motivele invocate de antreprenor pentru întârzierea lucrărilor
- apariția unor probleme depistate la echipamente (coroziune, umiditate – necesar a fi înlăturate);
- lipsa de cooperare din partea creditorilor (foști subcontractanți) ai Romelectro SA. Lipsa de cooperare a subcontractanților provine din cauza datoriilor uriașe asociate cu procesul de insolvență al Romelectro SA;
- erori și caracterul incomplet al ingineriei electrice, și instrumentație, și control. Menționăm faptul că Ingineria a fost Supervizată anterior de către Duro Felguera S.A. și Romelectro S.A.) asistență tehnică a furnizorilor esențiali.
Romelectro a intrat în insolvenţă la data de 03.02.2022 ca urmare a incapacităţii de plată a datoriei scadente ce se ridica la suma de 227.000.000 lei. Starea de insolvabilitate s-a instalat mult mai devreme, încă din 2019 ca urmare a intrării în vigoare a OUG 114/2018 prin care aproape s-a dublat salariul minim în domeniul construcţiilor şi a pierderilor din contractele încheiate cu ROMGAZ, Transelectrica şi Hidroelectrica. Pierderile operaţionale s-au majorat în perioada 2020-2021 pe fondul restricţiilor de deplasare, a regulilor de izolare şi limitării numărului de muncitori pe şantiere.
- Termenul real de punere în funcțiune a centralei de gaze de la Iernut
Pentru încadrarea în termenul de execuție este necesară executarea unor lucrări/operații (precum, dar fără a se limita la finalizare montaj mecanic, electric, instrumentație și control, compresoare gaz, grupuri diesel de oprire în siguranță și restaurare SEN, instalații PSI, stație de finisare apă demineralizată, spălări/suflări conducte, teste de presiune, teste la rece și la cald, probe, first fire turbine cu gaz).
Executarea acestor lucrări presupune organizarea și mobilizarea excepțională a EXECUTANTULUI (DURO FELGUERA) în șantier, astfel încât la data de 02 noiembrie 2024 să înceapă testele de anduranță de 30 de zile.
SNGN ROMGAZ SA a solicitat DURO FELGUERA implementarea unui Plan privind accelerarea ritmului de progres al lucrărilor pentru punerea în funcțiune a CCGT Iernut la data asumată prin contractul de lucrări.
În cazul în care planul de accelerare nu permite punerea în funcțiunc a ccntralci integral în luna decembrie 2024, ROMGAZ va insista și va face demersuri pe lângă Executant ca cel puțin jumătate de centrală să fie sincronizată cu SEN până la finalul anului 2024, urmând ca restul de centrală să fie pusă în producție nu mai târziu de luna mai 2025 (după finalizarea tuturor testelor, teste fără de care centrala IERNUT nu poate fi pusă în producție fără consecințe asupra echipamentelor – după cum se poate observa majoritatea lucrărilor rămase de executat sunt aferente realizării verificărilor și testelor).
ROMGAZ consideră ca nu mai există niciun risc ca centrala să nu fie pusă în productie termenele indicate mai sus fiind realizabile (respectiv parțial – decembrie 2024 și integral mai 2025), proiectul fiind unul cu adevărat recuerat, se spune în document.
- Penalități contractuale
Conform prevederilor contractuale, în cazul în care DURO FELGUERA nu va pune în funcțiune centrala de la Iernut, se vor aplica clauzele penalizatoare (penalități de întârziere) reglementate de contractul încheiat pentru finalizarea centralei. În cazul nepunerii în funcțiune a centralei, conform clauzelor contractuale, ROMGAZ va putea, pe lângă impunerea de penalități, să execute garanția de bună execuție și să recupereze de la Antreprenor toate costurile suplimentare și prejudiciile directe suferite ca urmare a rezilierii (în cazul unei eventuale rezilieri).
Conform informațiilor furnizate de conducerea SNGN ROMGAZ SA, până la momentul de față, atunci când a fost cazul, au fost aplicate rețineri pentru neatingerea unor puncte de referință din Contractul de execuție, se mai arată în documentul semnat de secretarul de stat Nițulescu.
